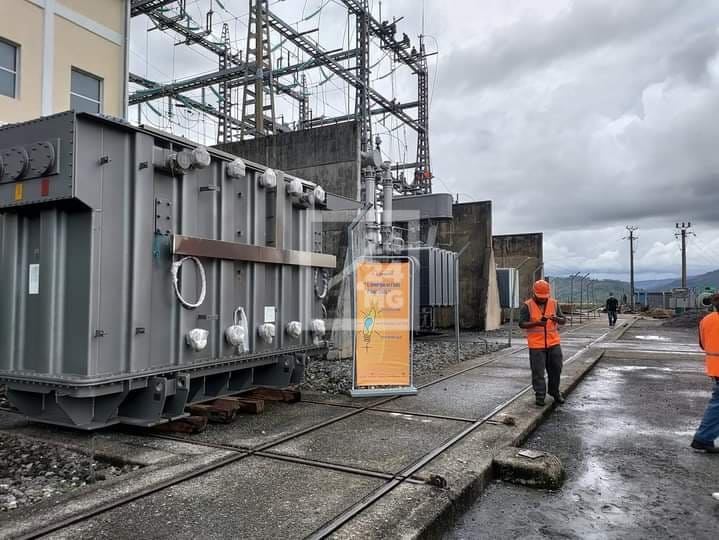

Antananarivo, 1er Février, 17h55 – Serait-ce bientôt la fin des délestages ? La Jirama se veut encore prudente. Elle a beau avoir fait produire 22MW d’électricité à la centrale d’Andekaleka depuis 8h45 ce mardi matin, elle préfère rester mesurée dans ses déclarations. « Le fonctionnement des machines doit encore être surveillé de près », indique-t-elle.
Pour l’instant, le groupe numéro 2 qui a été remis en marche est encore en phase d’essai, rappelle-t-elle. Une première vague de 7MW a été lancée lundi à 11h. En moins de 24 heures, la compagnie a ajouté 15 MW supplémentaires. Mais celle-ci entend d’abord « s’assurer que toutes les conditions soient remplies avant de garantir que la production soit de qualité ». L’objectif, indique-t-elle, est d’atteindre la production maximale de 30MW avec la machine en cours d’essai.
Depuis l’incendie du transformateur numéro Un le 2 Janvier, la centrale d’Andekaleka avait arrêté de produire de l’électricité, causant un gap de 30 à 50 MW sur le réseau interconnecté d’Antananarivo. La Jirama avait été obligée d’instaurer des délestages tournant d’électricité, ce qui avait causé des coupures de courant pouvant aller jusqu’à trois heures en deux fois dans certains quartiers.
Les dernières intempéries n’ont fait qu’aggraver la situation, avec des pannes sur le réseau de distribution, ou encore la coupure des routes qui avait perturbé l’approvisionnement en huile lourde des centrales thermiques de secours.
