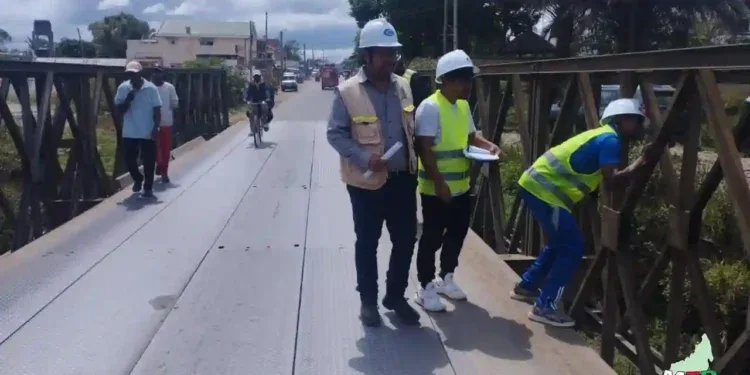

Antananarivo, 4 Décembre, 17h25 – L’acheminement des blocs moteurs de la nouvelle centrale thermique d’Ambohimanambola depuis Toamasina accuse du retard. Initialement prévu le 2 décembre, le début du transport de ces immenses équipements et matériels ne devrait pas se faire avant le 22 décembre. L’heure est encore aux travaux de renforcement des ponts sur la route nationale 2. D’après le ministère des Travaux publics, ces travaux, du moins ceux prévus sur le pont Mabey du point kilométrique PK 108+800 à Moramanga, devraient être achevés au plus tard le 22 décembre.
“Les travaux ont commencé du plus complexe au plus facile”, selon le ministère. Au niveau du pont Mabey à Moramanga par exemple, les techniciens devraient encore mettre en place un système d’étayement. Ils devraient renforcer l’ouvrage par des membrures ou encore installer des barres de contreventement. Des rampes d’accès devraient aussi être mises en place tandis que les boulons manquants devraient être rajoutés.
Ces travaux sont nécessaires pour le passage des convois exceptionnels des blocs-moteurs. Chacun des sept blocs moteurs de 15MW pèse 70 tonnes. Ces ponts devaient supporter des charges allant jusqu’à 90 tonnes avec les autres équipements. Au total, 13 ponts sont à renforcer sur cette route nationale reliant la ville de Toamasina à Antananarivo.
Il y a deux semaines, le Premier ministre a effectué une descente pour voir de près les travaux d’urgence. Le chef du gouvernement a insisté pour que le transport de ces équipements et matériels se fasse à partir du 2 décembre. Mais l’acheminement de ces blocs moteurs ne devrait se faire qu’une fois tous les travaux de renforcement des ponts terminés.
🔴 Pour ne manquer aucune actualité de Madagascar, suivez-nous sur Google Actualités et WhatsApp.
